Journée du 20 mai : vue d'ensemble du chantier sur la E3

  • Photo du rédacteur: Mauges Eole
    Mauges Eole
  • 23 mai 2021
  • 1 min de lecture

La grue de 108 m est prête pour décharger la bottom. Les 3 camions de pales sont en

attente dans le chemin.

ree

Début du levage de la bottom (section de base de la tour- 23 m de haut et 4,30 m de diamètre) avec 2 grues.

On distingue les 2 rangées de filetage pour fixation sur la cage d’ancrage.

A l’avant, la nacelle et le drive-train sous sa bâche (boîte de vitesse).

ree

La bottom est prête à poser sur sa base. Le transfo au niveau 0 de la tour est déjà en place.

ree

La bottom est fixée, serrage en cours. Le hub (rotor des pales) est visible à l’arrière.

ree

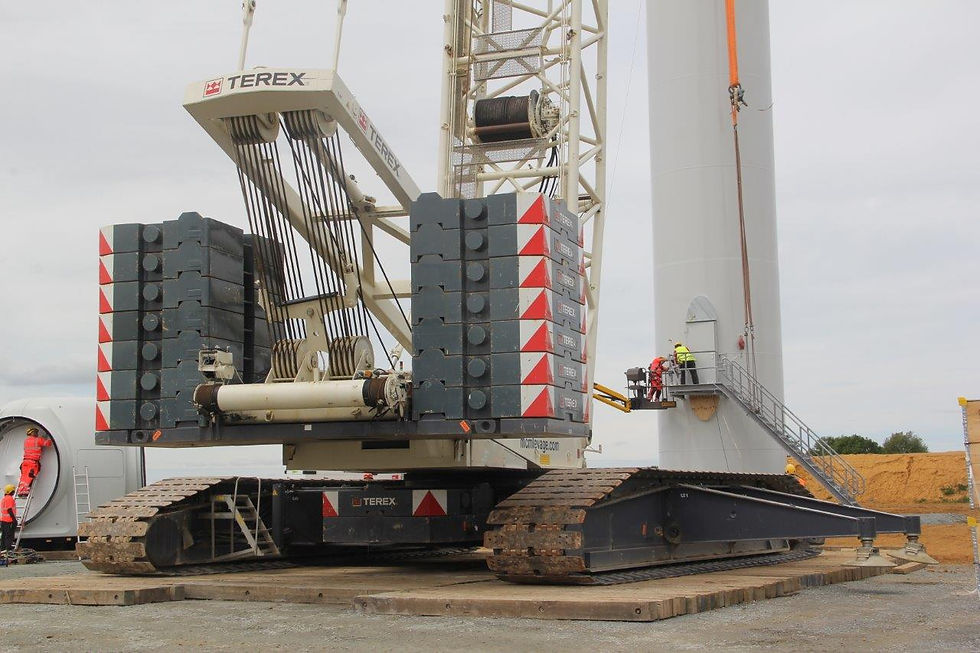

La passerelle d’accès au 1er étage est en place.

La grue TEREX se déplace sur des madriers de bois. Chaque filin peut supporter 7,5 T.

ree
